一、前期工作
1、接到任务以后,熟悉工程设计方案,整理资料(提出编制所需主要资料)向业主方寻取。
2、记下业主方项目主要负责人或经办人、工程经理或工程师电话,以便工作衔接。
3、到项目所在地(工程现场)进行采点、照相,充分了解项目红线内水土情况和地形地貌,结合设计方案,对施工方式、工期、土方等进行深入了解,为水土保持方案的编制提供可靠依据。
4、结合项目原始地形图进行土地利用类型分类,勾画出土地利用现状图,结合各区县补偿价格,通过计算,制作完成项目“损坏水土保持设施补偿费确认函”,同项目所在地水行政部门进行沟通,达成一致后,会同业主方进行三方确认。

二、水土保持方案编制

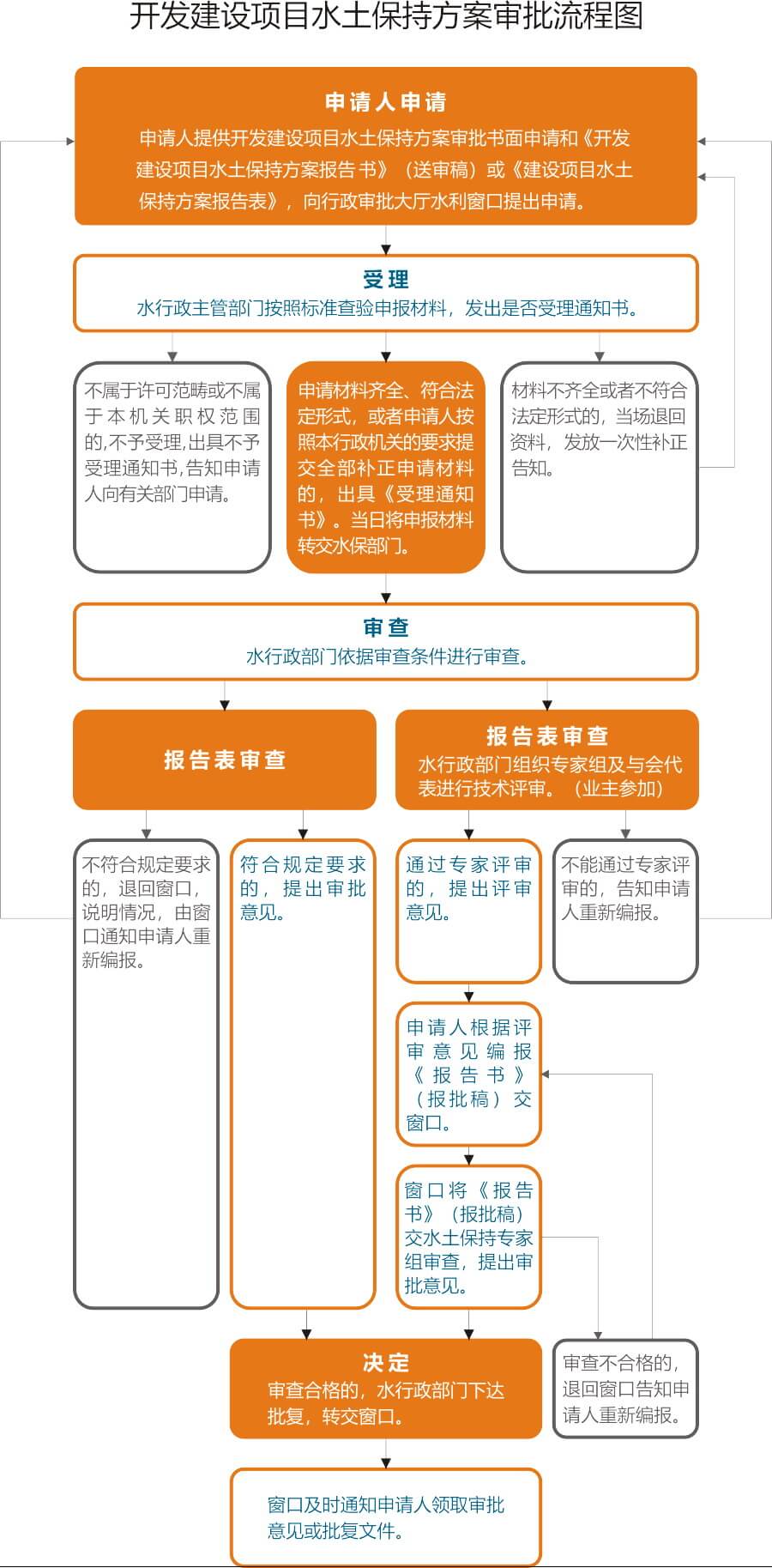

1、根据水土保持方案编制有关法律法规、规范性文件、标准、大纲和编制顺序进行报告书(报告表)的编制。
2、水土保持方案的编制要有深度,范围要准确,措施要可行具体。在编制过程中,主动通过电话、网络、传真和去项目现场等方式与业主方沟通,达到对项目的深度了解,编制出结合项目实际而具可操作性的优良方案。
3、编制顺序
(1)土地利用现状图 (算补偿费表、占地面积及类型表)
(2)土壤侵蚀分布图 (算土壤侵蚀模数)
(3)防治责任分区
(4)直接影响区、防治责任范围和表
(5)土壤强度分布图
(6)土壤强度侵蚀表
(7)防治责任范围及分区图
(8)直接影响区面积统计表、防治责任范围统计表
(9)主体工程区平面布置图(加图签)
(10)项目区水系图
(11)地理位置图
(12)措施布局图(工程量、编织袋、)
注意:用版本要替换原文本中的相关内容。

三、水土保持方案评审
1、认真自查水土保持方案的文本和附图,交叉检查编制过程中容易出现的错误和问题,特别是文本、附图的规范,计算的数据要准确,正文图表前后要一致。
2、清理送审装书前的所有文档,高质量完成送审稿的装订任务,按规定数量将送审稿送达水行政部门。
3、做好评审前的准备工作,认真完成PPT的制作,准备好多煤体。
4、参加专家评审会认真汇报,回答专家提问,做好记录。

四、水土保持方案报批
1、阅读和领会专家意见,认真修改、完善。
2、将修改完后的水土保持方案发往专家组长,进行复审,完成修改情况表。
3、整理报批装书前的所有文档,高质量完成报批稿的装订任务,准备好电子版(刻盘三套)和项目审批申请表(交业主方盖章),按规定数量将报批稿送达水行政部门等待批复。
4、得到批文通知以后,联系业务人员前去水行政部门取,并给业主一份,剩余带回公司存档。

五、其它事项
1、报批稿完成后,将项目所有电子文件进行整理、打包、刻盘。将项目批文及所有的附件文稿放入公司该项目专用袋中。
